Auftraggeber
Autobahndirektion Nordbayern

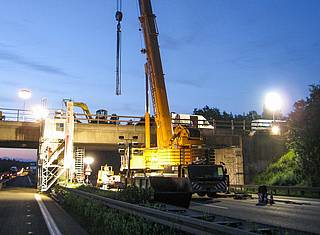

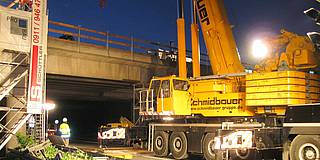

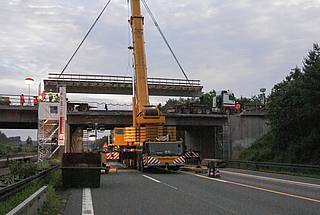

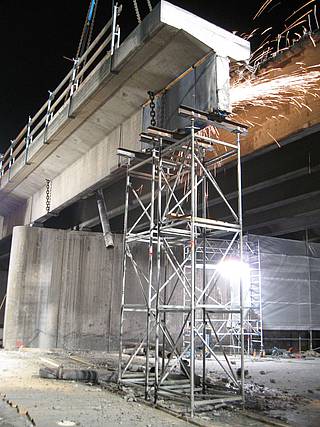

- Austausch eines beschädigten Fertigteilträgers binnen 12 Stunden
- Länge: ca. 22m
- Gewicht beschädigter Träger inkl. Überbaubeton und Kappen: ca. 85 to
- Gewicht neuer Träger: ca. 45 to

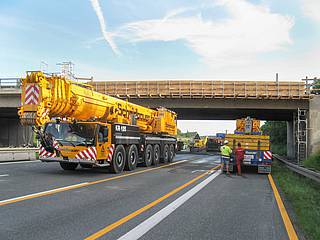

- Vollsperrung der A9 München-Berlin bei Nürnberg/Feucht und Teilsperrung der A73 Neumarkt-Feucht
- Umfassende Sanierungsmaßnahme am Brückenbauwerk zeitgleich zur Trägertauschaktion
- Anhub des kompletten Brückenbauwerkes am Mittelpfeiler um:
- Mittelpfeilerkopf zu erneuern
- sämtliche Elastomerlager am Mittelpfeiler zu erneuern
- ca. 100 m² HDW-Abtrag und Spritzbetonauftrag am Mittelpfeiler und Widerlager
